«Зеленоград.ру» запросил у ГБУ «Жилищник ЗелАО» полную проектную документацию по благоустройству Чёрного озера. Изучив полученные материалы, редакция составила список из 135 вопросов и замечаний. В документах отсутствуют несколько томов, расходятся площадь территории, продолжительность и перечни работ, и даже происхождение озера. В экологическом разделе обнаружились сведения о другом водоёме, а некоторые ключевые решения — от защиты берега от размыва до строительства мостика — не подкреплены расчётами.
Вместо полного проекта прислали только часть
«Жилищник» сообщил, что направляет «проект в шести томах». При этом на странице с составом документации в каждом из полученных файлов перечислены девять томов.
Не были предоставлены том 2 с архитектурно-планировочной организацией территории, том 4 с инженерным оборудованием и том 11 со сметой. Из-за этого невозможно полностью проверить генеральный план, площади и виды покрытий, вертикальную планировку, освещение, электроснабжение, водоотведение, объёмы и стоимость работ.
При этом и в переданных томах обнаружилось множество несогласованных данных.
Площадь отличается на тысячу квадратных метров
В одних разделах площадь благоустраиваемой территории составляет 1,38 гектара, в других — 1,48 гектара. Разница — тысяча квадратных метров.
От площади зависят объёмы покрытий и земляных работ, рекреационная нагрузка и стоимость благоустройства.
Продолжительность работ также отличается: в проекте организации строительства указано шесть месяцев, а экологический раздел ссылается на тот же документ и сообщает о пяти месяцах.
Само Чёрное озеро на соседних страницах называется то естественным, то искусственным водоёмом, возникшим на месте торфяного карьера.
Документацию копировали из других объектов
Наиболее очевидные признаки переноса текста из документации других объектов обнаружились в экологическом разделе и описании окружающей территории.
В экологическом томе вывод об отсутствии воздействия на водную среду сделан применительно к Школьному озеру, хотя весь проект относится к Чёрному озеру.
В нескольких томах при описании окружающей застройки появляется Ясный проезд. Кроме того, участок у Чёрного озера неоднократно назван высокой поймой Москвы-реки.
Это не единичные опечатки: одни и те же посторонние фрагменты повторяются в разных разделах документации. Поэтому невозможно понять, какие характеристики относятся к Чёрному озеру, а какие были перенесены из других проектов.
Пляж должны были изменить, но проект не объясняет как
В пояснительной записке предусмотрена «замена покрытия пляжной зоны» без указания материала. В проекте организации строительства это же решение сформулировано уже как замена песка травяным покрытием.
Однако в полученных документах не указаны граница и площадь снимаемого песка, толщина слоя, объём, характеристики нового грунта и конструкция газона. Нет и результатов исследований, которые объясняли бы, почему существующий песок необходимо удалить.
Также не описана постоянная защита берега от размыва. Поверхностный водоотвод упоминается, но его расчёта и схемы в переданных томах нет. В экологическом разделе сказано лишь, что вода будет уходить «по рельефу в пониженные места».
Практическая проблема уже проявилась: после сильного дождя на недавно разровненном пляже появились промоины, направленные к озеру. Жители заранее предупреждали, что песок необходимо убрать от воды, а берег — закрепить растительностью.
При этом в проекте береговые и эрозионные процессы названы «практически отсутствующими», хотя там же упомянуты промоины от дождевых и талых вод.
«Капитальный ремонт» мостика оказался строительством новой конструкции

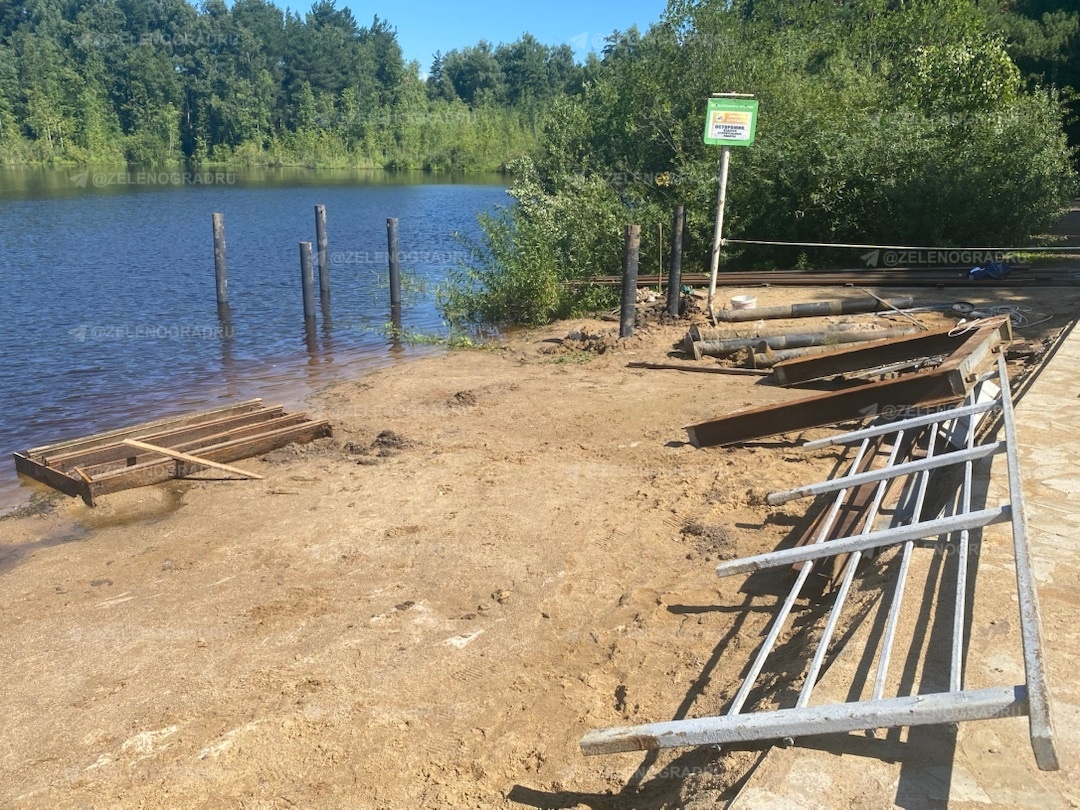

В пояснительной записке работы названы капитальным ремонтом существующего мостика. Однако на чертеже показана фактически новая конструкция: шесть винтовых свай длиной больше четырёх метров, металлические балки, новый настил, ограждение и лестница в воду.
В итоге делают действительно делают новый мостик. Но в документации нет инженерно-геологических изысканий. Проектировщики прямо заявили, что проводить их нецелесообразно, поскольку объект некапитальный. При этом без сведений о грунтах невозможно проверить длину и несущую способность свай.
Расчётов самого мостика — нагрузок, прочности, устойчивости, коррозии, воздействия воды и льда — также нет.
Есть расхождение и в количестве бетона. Для заполнения шести указанных свай требуется около 0,44 кубометра, однако в спецификации указано 1,8 кубометра. Куда должен быть уложен остальной бетон, не объясняется.
Экологические выводы не подкреплены исследованиями
В документации говорится о расширенном исследовании почв, однако нам не предоставили координаты точек, даты отбора проб, сведения о лаборатории и протоколы результатов.
В перечне растений не разделены виды, действительно найденные на территории, и сведения из архивов и Красной книги.
Вода названа карбонатной, кальциевой и очень мягкой, но результатов анализов нет. Не представлены исследования качества воды, донных отложений, подземных вод и водных биоресурсов. Нет данных о сезонных уровнях воды и ледовом режиме.
Таблица строительной техники в экологическом разделе оставлена пустой. При этом далее утверждается, что выбросы не превысят допустимые значения. Самих расчётов выбросов, шума и вибрации в полученных документах нет.
Проект также утверждает, что объём поверхностного стока после благоустройства не изменится, хотя на территории заменяют покрытия и устанавливают новые объекты. Сравнительного баланса покрытий до и после реконструкции не приведено.
В проекте использовали отменённые нормы
В разных томах приведены законы, санитарные правила, противопожарные требования и строительные нормы, которые уже не действовали в августе 2025 года.
В частности, проект ссылается на отменённые московские законы об охране зелёных насаждений и особо охраняемых природных территориях, старую редакцию правил инженерных изысканий, утративший силу СанПиН по качеству почв и прежние правила противопожарного режима.
В разделе доступности указан СНиП 2001 года без ссылки на действовавшую при проектировании актуализированную редакцию правил.
Проблемы обнаруживаются уже после начала работ
Недостатки документации нельзя считать только формальными. Часть рисков, не проработанных в проекте, уже проявилась на территории.
После дождя новый пляж размыло, хотя постоянной системы перехвата воды и защиты песка в полученных документах не описано.
Отдельно «Жилищник» дважды объявлял закупку на гидропосев более шести тысяч квадратных метров газона. В первоначальном техническом задании практически не было требований к результату и ответственности за проплешины.
После публикации «Зеленоград.ру» документацию дополнили годовой гарантией, проверкой всхожести, обязанностью повторного посева и требованиями к устойчивости покрытия к дождю и ветру.
Таким образом, требования к качеству начали уточнять уже после объявления первой закупки и публичного разбора документов.
Почему так происходит?
Всё это создаёт впечатление, что проектная документация готовилась формально. «Жилищник» фактически совмещает функции заказчика и исполнителя работ, поэтому независимого подрядчика, который до начала строительства потребовал бы разъяснить противоречия и заполнить пробелы, здесь нет. Получается, что «Жилищнику» пришлось бы задавать вопросы самому себе.
В результате документация не выполняет своей основной функции — заранее и однозначно определять, что, как и по каким параметрам предстоит сделать. Она превращается в формальное приложение к уже принятым решениям.
Плохая проработка проекта означает плохое планирование работ и неизбежно сказывается на результате: решения принимаются непосредственно на площадке, ошибки обнаруживаются уже во время строительства или после его завершения, а заранее оценить качество, стоимость и долговечность благоустройства невозможно.
«Зеленоград.ру» направит в «Жилищник» все вопросы о комплектности документации, противоречиях и ошибках в ней.
